Construction de logements neufs pour un promoteur. Le terrain en friche était infesté par des plantes invasives de toutes sortes. Le chef de projet maîtrise d’œuvre de chez AlpVRD souhaitait traiter les volumes infestés par de la renouée avant de démarrer la phase de terrassement.

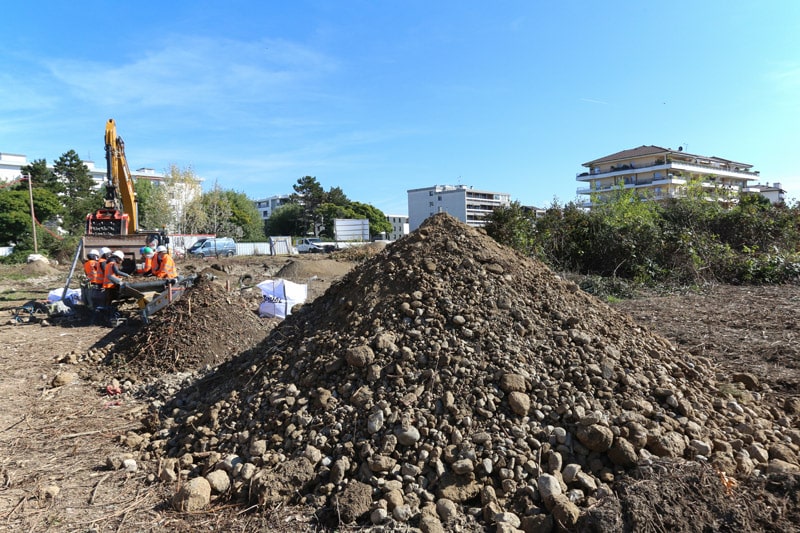

Malgré 3 jours d’intempéries et les 2 à 3 jours nécessaires pour que le sol sèche, le criblage de la zone a été une réussite, la totalité des foyers a été traitée.
Durée du chantier : du 01/10/21 au 09/11/21 + post-chantier au printemps 2022
Surface | 1030 m2 |
Hauteur d’excavation | 1m45 |
Volume traité | 1 200 m3 |
Masse de rhizomes | 4 500 kg |
Equipe | 2 intérimaires en insertion et 2-3 intérimaires classiques |
Temps ESS | 305 h |
