Eradication des foyers de renouée se trouvant sur l’emprise du chantier de protection des captages d’eau des eaux de ruissellement au niveau de la barrière de péage de Cluses pour le compte d’ATMB. Cela a permis à COLAS TP de pouvoir installer sans crainte leur base vie ainsi que de créer les bassins de décantation.
Tous les foyers ont été traités à 100% sauf environ 50 m3 qui ont été laissés sur place car contaminés aux hydrocarbures.

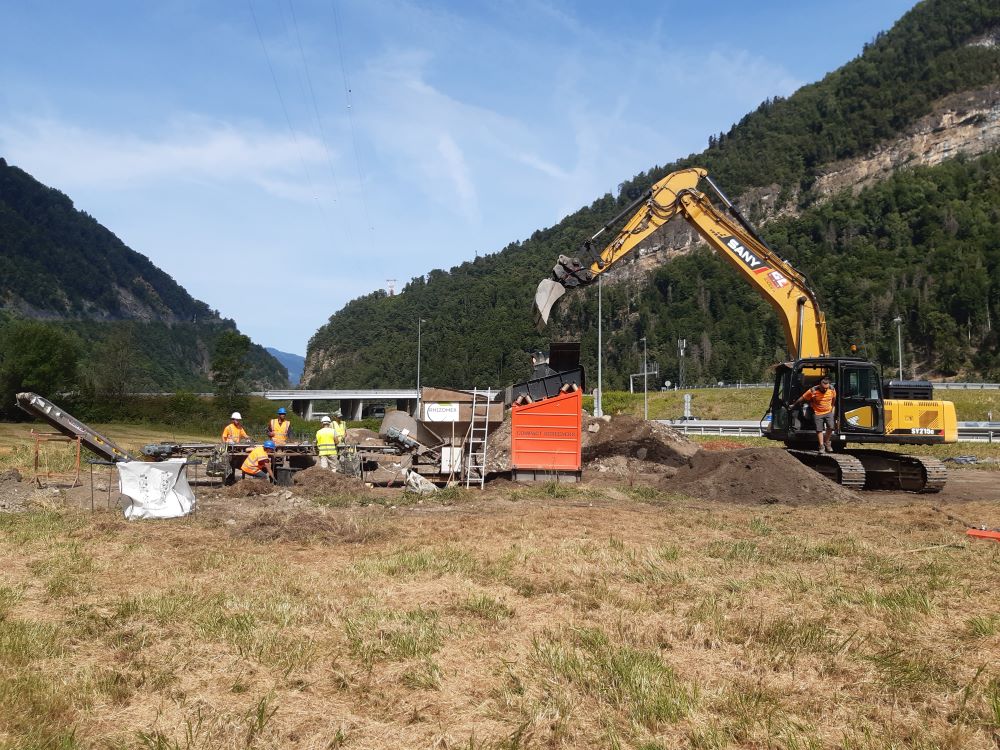

Ce chantier nous a permis de constater que l’aspiratrice est très efficace pour réduire le volume excavé sur des petits foyers.
Durée du chantier : du 28/07/21 au 22/09/21 + 1.5 journée d’arrachage en octobre
Surface | 1 069 m2 |
Hauteur d’excavation | Environ 1,10 m |
Volume traité | 1 208 m3 |
Masse de rhizomes | 6 000 kg |
Equipe | 3-4 intérimaires. Arrivée de notre chef d’équipe |
Temps ESS | environ 600 h |
